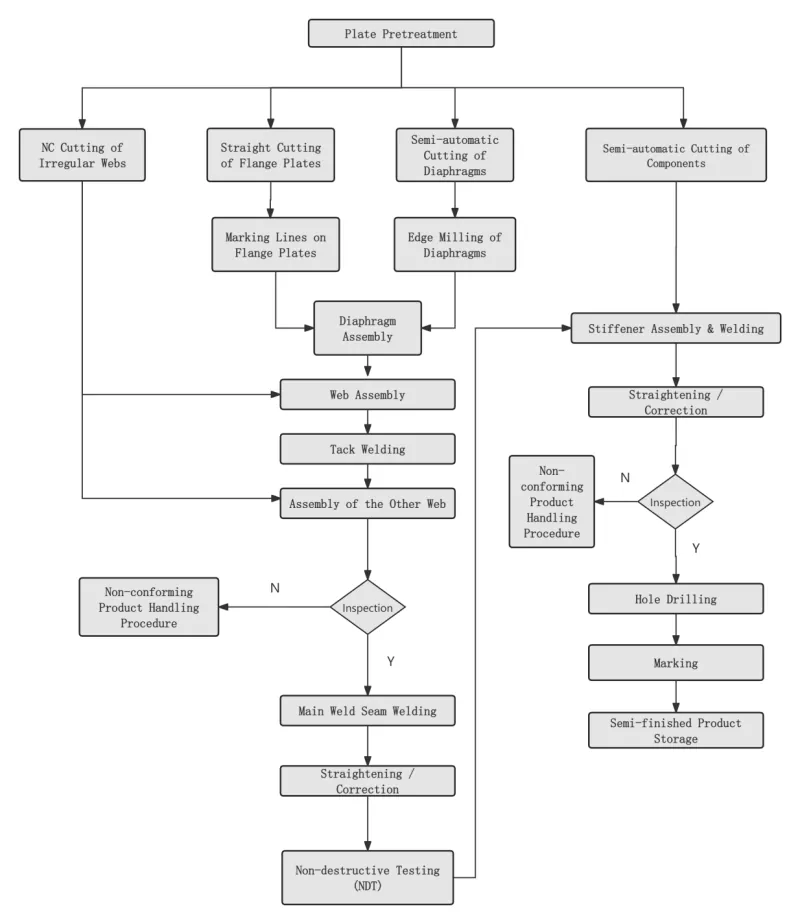

Krok 1 Wstępna obróbka powierzchni blachy stalowej |
Przeprowadzane zgodnie z wymaganiami projektu lub procesu przed zaślepieniem blachy stalowej. |
|
|
Krok 2 Prostowanie blachy stalowej |
Całkowite prostowanie należy przeprowadzić po wstępnej obróbce blachy stalowej, aby zapewnić dokładność wykrawania i złagodzić wewnętrzne naprężenia szczątkowe blachy stalowej. |
|
|
Krok 3 Wycinanie i wycinanie części |
Przed cięciem wyreguluj maszynę tnącą, potwierdź model dyszy i sprawdź stabilność ciśnienia powietrza. |
|
|
Podczas cięcia należy najpierw rozgrzać szew tnący blachy stalowej i ściśle kontrolować prędkość cięcia. |
||
|
Krok 4 Wtórne prostowanie części |
Wykonywane po wygaszeniu blachy stalowej, aby zapewnić dokładność montażu i zmniejszyć wewnętrzne naprężenia szczątkowe blach stalowych. |
|
|

Krok 5 Ustawianie przyrządów i linii układu |
Przed montażem należy najpierw ustawić linie układu i szablony. |
|
|
Podczas montażu przyrządu należy zapewnić poziomość górnego otworu oraz odpowiednią sztywność i wytrzymałość. |
||
|
Wszystkie przyrządy i linie trasujące mogą zostać oddane do użytku wyłącznie po sprawdzeniu i zatwierdzeniu przez wyznaczony personel. |
||
|

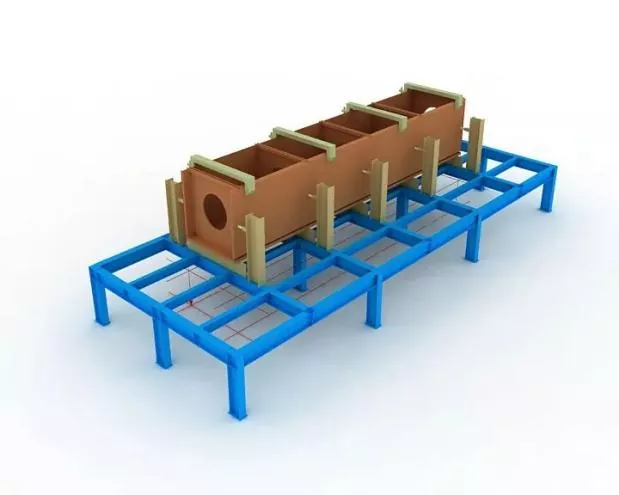

Krok 6 Ustawianie dolnego panelu |
Precyzyjnie ustawione za pomocą pionu i linii układu. |
|
|
Krok 7 Zespół membrany |
Przed montażem membran należy zaznaczyć na dolnym panelu linie pozycjonujące, a następnie za pomocą ściernicy usunąć rdzę pływającą z obu stron tych linii. |
|
|
Po zmontowaniu membran należy je zamocować poprzez zgrzewanie sczepne. |
||
|
Krok 8 Złożenie sieciowe |
Po zmontowaniu i zakwalifikowaniu wstęgi należy ją mocno docisnąć do membrany za pomocą podnośnika, a następnie zamocować za pomocą zgrzewania sczepnego.
|
|
|
Krok 9 Montaż panelu górnego |
Dokończ precyzyjne ustawienie górnego panelu za pomocą pionu, a następnie przymocuj za pomocą zgrzewania sczepnego. |
|
|

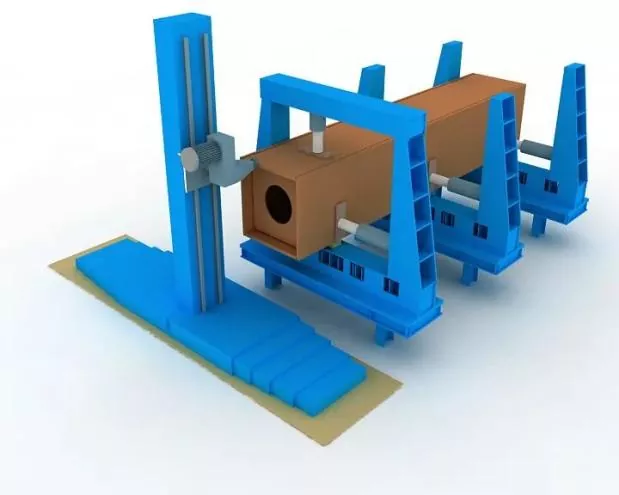

Krok 10 Spawanie elektrożużlowe membranowe |
W przypadku membran stosuje się jednostronne spawanie elektrożużlowe. |
|
|
Tulejki miedziane do zajarzania i gaszenia łuku należy podczas spawania montować w górnych i dolnych otworach otworów do spawania elektrożużlowego. |
||
|
Prąd i napięcie spawania należy ściśle kontrolować w całym procesie spawania i należy zwrócić uwagę na zmianę koloru obszaru spawania elektrożużlowego na wstędze. |
||
|

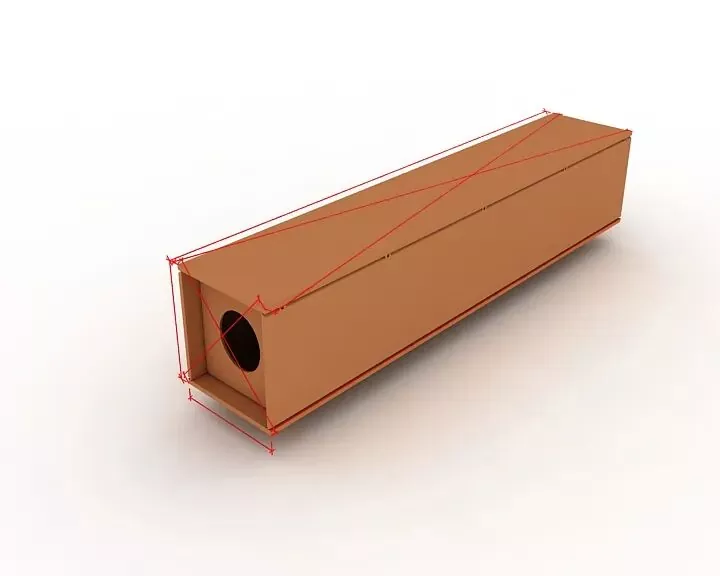

Krok 11 Ogólna kontrola |
Podczas kontroli należy skupić się na sprawdzeniu, czy długość elementu, wymiary przekątne i wymiary przekroju końcowego spełniają wymagania projektowe i specyfikacyjne oraz skorygować wszystkie części przekraczające tolerancję. |
|
|

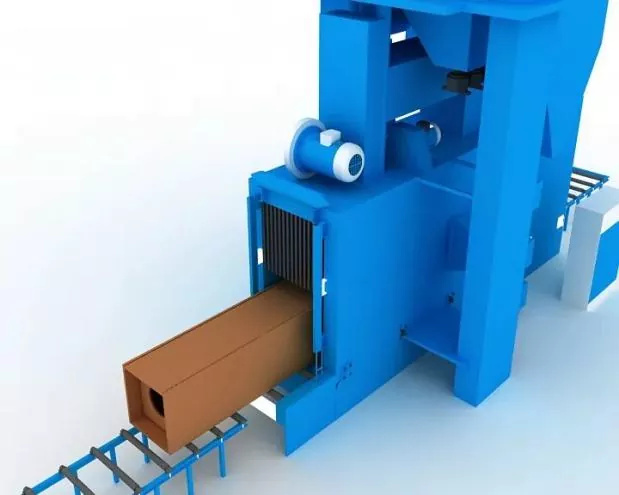

Krok 12 Zakończ frezowanie |
Wyfrezować powierzchnię czołową po montażu i spawaniu. |
|
|
Gwarantują równość prętów i równoległość pomiędzy powierzchnią czołową a frezem. |
||
|
Krok 13 Piaskowanie i usuwanie rdzy |
Całkowite usunięcie rdzy poprzez piaskowanie zgodnie z wymaganiami po spawaniu, a następnie przeniesienie do powłoki konstrukcyjnej. |
|
|
Dokładność montażu |
Podczas montażu: ● Należy zastosować odpowiednie utwierdzenia w celu kontrolowania odkształceń spawalniczych. ● Naddatki na skurcz spawalniczy i rozsądne odkształcenie odwrotne należy zachować w celu kontroli wymiarów komponentów i zapewnienia prawidłowego kształtu. |
|
Dopuszczalne odchyłki przy wytwarzaniu i montażu połączeń spawanych, a także tolerancje wymiarowe elementów konstrukcyjnych powinny odpowiadać wymaganiom Kodeksu Uznawania Jakości Budowlanej Konstrukcji Stalowych (GB 50205). |
|
|
Spawanie pozycjonujące montaż |
Będzie ono realizowane poprzez półautomatyczne spawanie łukiem gazowym z drutem litym (GMAW). |
|
Spawacz |
Spawacze wykonujący sczepianie montażowe powinni posiadać odpowiednie uprawnienia kwalifikacyjne określone w Specyfikacji Technicznej Spawania Konstrukcji Stalowych Budownictwa (JGJ81). |
|
Położenie spoin sczepnych |
Położenie spoin sczepnych: Spoiny sczepne powinny unikać początku i końca spoin formalnych i nie powinny być umieszczane na narożnikach, krawędziach, końcach i innych krytycznych obszarach podatnych na wytrzymałość konstrukcyjną i wady wykonania. |
|
W przypadku połączeń typu T sczepianie: Należy wykonać symetrycznie po obu stronach; w międzyczasie należy w miarę możliwości unikać spawania sczepnego wewnątrz rowka. W przypadku spawania rowków z pełną penetracją: Sczepianie należy wykonać na rowku w przypadku żłobienia wstecznego, np. żłobienia wstecznego. |
|
|
Położenia montażowe i spawalnicze spawanych podkładek oraz płytek najazdowych i odpływowych powinny być zgodne z odpowiednimi normami |
|
|
Materiały spawalnicze |
Materiały spawalnicze stosowane do montażu i sczepiania powinny być zgodne z materiałami do spawania formalnego, tj. należy stosować te same materiały spawalnicze, co przy spawaniu oficjalnym. |
|
W przypadku spawania montażowego stali o wysokiej wytrzymałości i stali o niskiej wytrzymałości materiały spawalnicze należy dobierać zgodnie z gatunkiem stali o niskiej wytrzymałości. |
