Dzięki wyjątkowym zaletom, takim jak wysoka wytrzymałość, niewielka waga własna, wysoki stopień uprzemysłowienia i krótki okres budowy,konstrukcje stalowestały się podstawową formą konstrukcyjną nowoczesnych zakładów przemysłowych, dużych budynków użyteczności publicznej i budynków superwieżowych. Montaż i wznoszenie konstrukcji stalowych jest kluczowym ogniwem łączącym rysunki projektowe z fizycznymi budynkami, a technologia ich budowy i kontrola jakości bezpośrednio wpływają na bezpieczeństwo i trwałość konstrukcji. Zaczynając od przygotowania budowy, w artykule systematycznie uporządkowano podstawowe punkty techniczne dotyczące montażu różnych konstrukcji stalowych, w tym jednokondygnacyjnych, wielokondygnacyjnych i wysokościowych konstrukcji stalowych, a także konstrukcji z kratownic stalowych, aby zapewnić odniesienia do organizacji budowy na miejscu i kontroli jakości.
W pierwszej kolejności należy opracować schemat techniczny instalacji. Montaż element po kawałku stosowany jest w przypadku jednokondygnacyjnych konstrukcji stalowych, natomiast montaż kompleksowy dotyczy systemów dachowych i wielokondygnacyjnych konstrukcji stalowych. Ponadto należy w pełni wyposażyć urządzenia dźwigowe, maszyny budowlane, elementy stalowe, materiały spawalnicze i elementy złączne. Należy ponownie sprawdzić wypoziomowanie fundamentów słupów, osi i śrub kotwiących, oczyścić elementy stalowe i zaznaczyć linie wytyczające położenie.

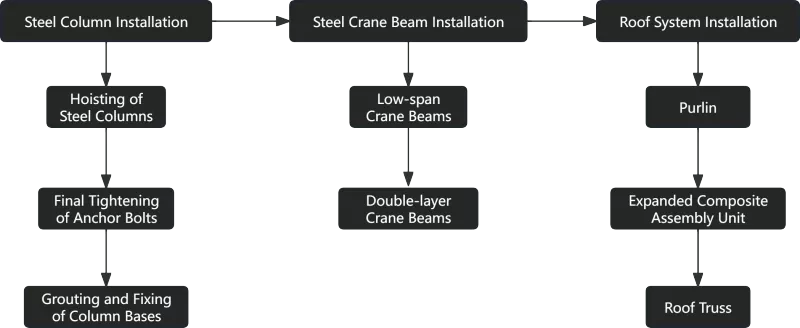

Kolumny stalowe są podnoszone za pomocą bezpośredniego mocowania jednopunktowego. Po wyrównaniu ze śrubami kotwiącymi w celu tymczasowego mocowania, należy skalibrować ich położenie i pionowość. Ostateczne dokręcenie śrub i spawanie płyt podstawy należy wykonać przed spoinowaniem podstaw słupów. Belki dźwigu są podnoszone za pomocą dwupunktowego mocowania i wyposażone w liny zabezpieczające zapobiegające kolizjom; ich wysokość, oś i pionowość należy wyregulować po ustawieniu. Podnoszenie wiązarów dachowych możliwe jest dopiero po ustabilizowaniu słupów stalowych. Elementy dachu można wstępnie zmontować w sztywne, integralne jednostki do podnoszenia, a płatwie należy zamontować po ustawieniu wiązarów dachowych.

Naddatek obróbkowy na odkształcenia skurczowe podczas spawania rezerwuje się dla elementów wielokondygnacyjnych i wysokich konstrukcji stalowych. Osie są przenoszone z naziemnych linii kontrolnych w celu podnoszenia i kalibracji kolumn stalowych. Przed podniesieniem belek stalowych należy sprawdzić parametry wsporników słupów i zastosować urządzenia zabezpieczające. Po ustawieniu, linie elewacji i środkowe należy wielokrotnie kalibrować, a następnie konstruować połączenia wszystkich typów komponentów.

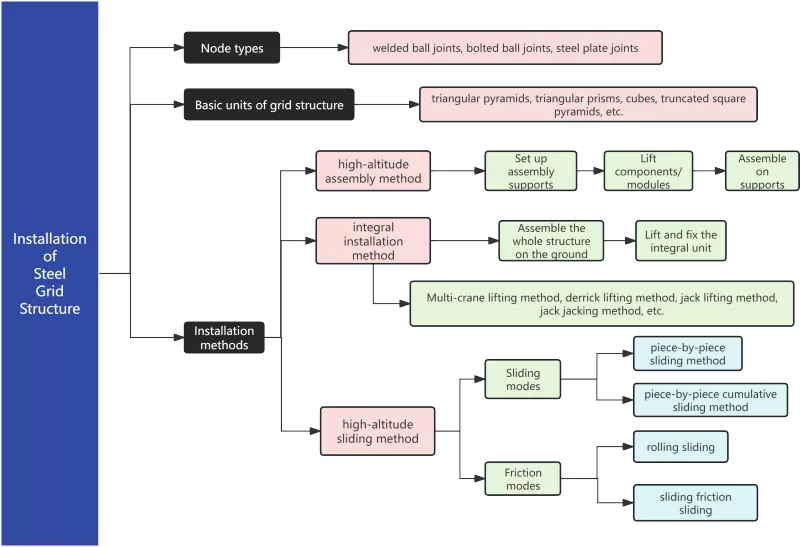

Kratownica przestrzenna jest szeroko stosowaną konstrukcją dachową o dużej rozpiętości i gęstych elementach, co powoduje większe trudności w budowie niż konstrukcje płaskie. Przyjmuje głównie trzy typy połączeń, a różne płaskie kształty można montować, łącząc wiele podstawowych jednostek. Istnieją trzy podstawowe metody budowy kratownic kosmicznych: montaż na dużych wysokościach nie wymaga dużego sprzętu dźwigowego, ale zużywa dużą ilość podpór i wymaga rozległych operacji na dużych wysokościach; integralna instalacja nie wymaga podpór, charakteryzuje się mniejszą pracą na dużych wysokościach i stabilną jakością spawania, ale nakłada wysokie wymagania na sprzęt dźwigowy i technologię budowy; przesuwanie na dużych wysokościach pozwala uniknąć stosowania pełnych podpór montażowych przy umiarkowanym obciążeniu pracą na dużych wysokościach i rozproszonym obciążeniu podnoszącym, podczas gdy specjalne tory ślizgowe należy ułożyć z wyprzedzeniem, a dokładność synchronizacji przesuwania musi być ściśle kontrolowana.
Konstrukcja stalowainstalacja to systematyczny projekt wymagający koordynacji wielu procedur roboczych i branż. Jego jakość i wydajność opierają się na zintegrowanej koordynacji wstępnego przygotowania, schematów podnoszenia, korekt w trakcie procesu i zarządzania bezpieczeństwem. W przypadku konstrukcji jednokondygnacyjnych priorytet należy nadać kolejności podnoszenia elementów i stabilności podczas ustawiania. W przypadku budynków wielokondygnacyjnych i wysokościowych należy wdrożyć ścisłą kontrolę odkształceń skurczu spawalniczego i dokładności transmisji pionowej. Jeśli chodzi o konstrukcje kratownicowe o dużej rozpiętości, metody budowy, obejmujące montaż na dużych wysokościach, zintegrowane podnoszenie i przesuwanie, należy dobierać zgodnie z lokalnymi warunkami panującymi w miejscu budowy, a także należy odpowiednio uwzględnić kompromisy między zużyciem podpór, obciążeniem pracą na dużych wysokościach i wydajnością sprzętu.
W rzeczywistym budownictwie jedynie pełne zrozumienie założeń projektowych, ścisłe przestrzeganie przepisów i norm, wzmocnienie monitorowania badań i elastyczne przyjmowanie optymalnych technik budowlanych dostosowanych do charakterystyki konstrukcyjnej różnych projektów może zagwarantować bezpieczne, wydajne i dokładne zakończenie montażu konstrukcji stalowej, kładąc solidny fundament pod wysoką jakość realizacji całego projektu budowlanego.
Dzięki 21-letniemu dogłębnemu doświadczeniu w branży konstrukcji stalowych,EHSSrealizuje szeroką gamę projektów konstrukcji stalowych obejmujących produkcję i montaż elementów stalowych. Od czasu uruchomienia Inicjatywy Pasa i Szlaku wyeksportowaliśmy wiele dużych stalowych elementów konstrukcyjnych i dostarczyliśmy projekty instalacyjne za granicą. Dzięki rozległej wiedzy specjalistycznej w zakresie instalacji jesteśmy w pełni zdolni do sprostania wyzwaniom instalacyjnym różnych złożonych konstrukcji, począwszy od jednopiętrowych warsztatów przemysłowych i superwieżowców, po konwencjonalne kratownice i wielkogabarytowe siatki kosmiczne. Nasze solidne kompetencje zawodowe zapewniają długoterminową, stabilną pracę każdego projektu konstrukcji stalowej.
