W poprzednim numerze przedstawiliśmy pierwsze trzy z sześciu podstawowych technologii budowlanychszpitale o konstrukcji stalowej. Technologia montażu samopozycjonujących się, pozbawionych kołków sztywnych połączeń łączących moduły konstrukcji stalowej przełamuje ograniczenia wysokości budynków modułowych; naziemna modułowa technologia montażu konstrukcji stalowych zwieńczeń słupów w kształcie drzewa rozwiązuje trudności związane z montażem elementów o specjalnych kształtach na dużych wysokościach; a połączona technologia montażu stężeń usztywniających i amortyzatorów wiskotycznych poprawia właściwości sejsmiczne budynków szpitalnych. To wydanie stanowi kontynuację serii obejmującej sześć głównych technologii budowy szpitali o konstrukcji stalowej, omawiając technologię modułowego montażu kompleksowych rurociągów elektromechanicznych, technologię szybkiego montażu prefabrykowanych maszynowni oraz technologię pełnego procesu cyfrowego śledzenia elementów stalowych.

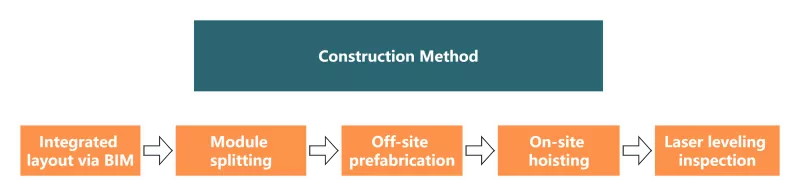

Technologia modułowej instalacji zintegrowanych rurociągów elektromechanicznych wykorzystuje szczegółowy projekt BIM w celu podziału rurociągów na prefabrykowane moduły w celu integralnego podnoszenia. Moduły montażowe składają się głównie z systemów HVAC, rurociągów gazów medycznych, systemów elektroenergetycznych mocnej i słabej mocy, instalacji tryskaczowych przeciwpożarowych, kanałów oczyszczania powietrza oraz systemów przesyłu logistyki. Technologia ta pozwala na stałe utrzymanie minimalnej wysokości w świetle ponad 2,8 m w korytarzach na piętrach operacyjnych, znacznie ogranicza wpływ konstrukcji na czyste środowisko szpitala, umożliwia budowę synchroniczną z główną konstrukcją stalową oraz skraca czas realizacji robót elektromechanicznych.
Technologia szybkiego montażu prefabrykowanych maszynowni przyjmuje tryb „prefabrykacji modułowej plus połączenie śrubowe na miejscu”, aby zrealizować szybki montaż systemów elektromechanicznych, takich jak szpitalne maszynownie zimne i źródła ciepła, pompownie wody użytkowej i pompownie przeciwpożarowe. W standardowej maszynowni chłodniczej od uruchomienia do zaopatrzenia w wodę potrzeba tylko 7 do 10 dni, bez spawania, cięcia i masowych odpadów budowlanych na miejscu. Prefabrykacja poza miejscem budowy poprawia stabilność jakości konstrukcji, a demontaż i montaż jednostek modułowych powoduje minimalną ingerencję w pierwotną działalność szpitala.

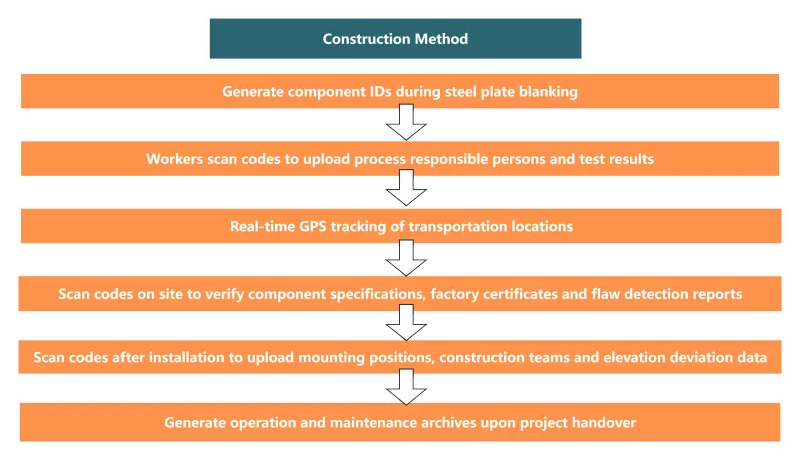

Technologia cyfrowego śledzenia całego procesu komponentów stalowych to technologia cyfrowego sterowania całego procesu, która przypisuje komponentom stalowym unikalne znaki identyfikacyjne. Może skutecznie śledzić defekty jakościowe komponentów, realizować wizualizowany postęp instalacji oraz cyfrowe zasoby operacyjne i konserwacyjne. Tymczasem wszystkie dane są rejestrowane w całym procesie, co może spełnić wysokie wymagania audytu infrastruktury.
W praktyce inżynieryjnej projektów szpitali o konstrukcji stalowej te sześć technologii obejmuje podstawowe połączenia sterujące w budownictwieszpitale o konstrukcji stalowejw tym wydajność konstrukcji, bezpieczeństwo sejsmiczne, precyzję połączeń, montaż elektromechaniczny i zarządzanie projektem. Jako zaawansowane, innowacyjne rozwiązanie w obecnym budownictwie konstrukcji stalowych, zostały one zweryfikowane w praktycznych projektach inżynierskich.
Jako profesjonalny producent konstrukcji stalowych integrujący prace badawczo-rozwojowe, produkcję i montaż,EHSSśledzi trendy w branży, utrzymuje proaktywne nastawienie, zdobywa zaawansowane doświadczenia branżowe i zwiększa swoją siłę techniczną. Więcej informacji można znaleźć na stronie EHSS.
